En la mañana de hoy, Yoandra Isabel Ramos López, directora de la UEB Inversiones de la Empresa Eléctrica de Granma, informó sobre los avances en la construcción de las líneas de interconexión del Parque Solar Fotovoltaico La Sabana.
“En total, se deben construir 7.1 kilómetros de línea de 33 Kv, divididos en dos tramos: el primero con una longitud de 1.8 kilómetros y el segundo con 5.3 kilómetros. Ambos se interconectarán a la Subestación Bayamo 110/34.5 kV”, explicó Ramos López.

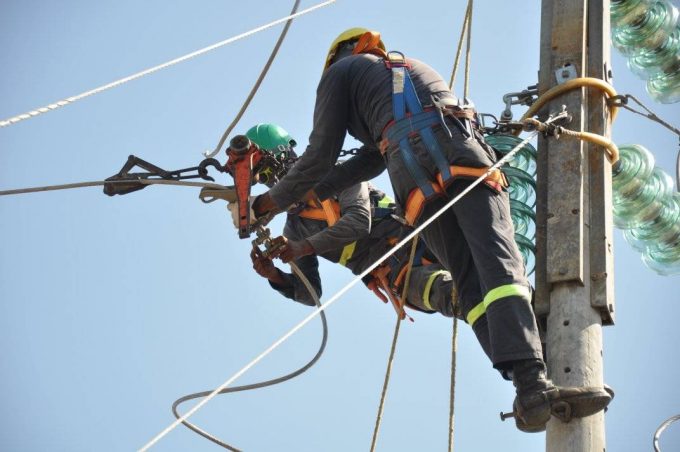

La directiva destacó que la primera línea ya está completamente arbolada, y actualmente se trabaja en el amarre y la tensión de los conductores.
Además, precisó que la obra se ejecuta con el esfuerzo de dos brigadas de linieros, integradas por trabajadores de la UEB Inversiones, UEB Río Cauto y UEB Manzanillo, sumando un total de once especialistas.
Finalmente, señaló que la primera etapa de la interconexión está prevista para el 25 de febrero, lo que permitirá conectar dos inversores del parque solar.
